2025年12月18日,槽漁灘電廠3號機組順利投入試運行;12月19日,機組完成檢修任務并轉入運行,標志著公司2025-2026年度檢修工作取得階段性勝利。

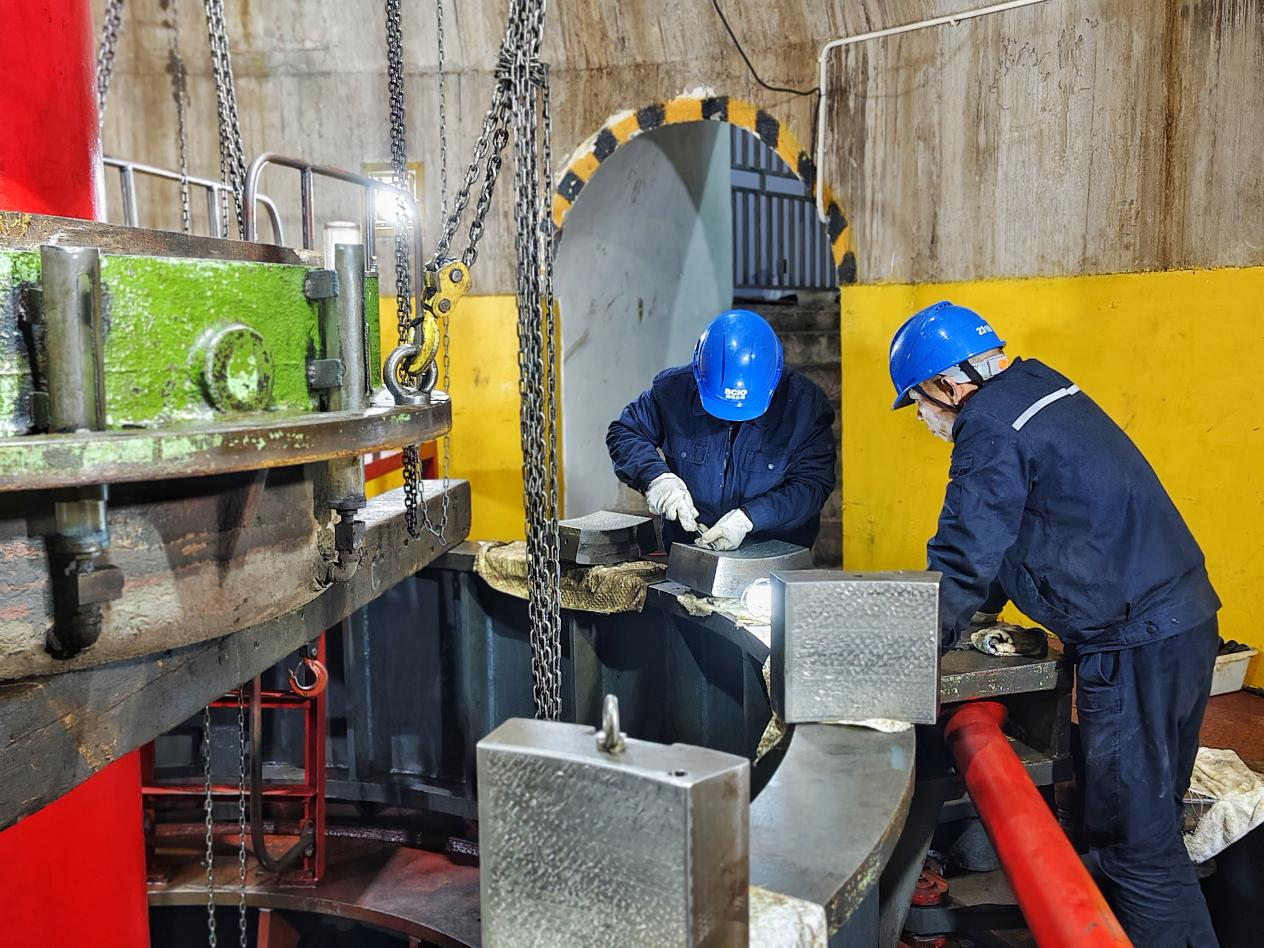

本次3號機組C級檢修于11月25日正式啟動,工期歷時25天,檢修內容涵蓋空冷器、各道軸承冷卻器檢查,技術供水管消缺,各道密封檢查更換及電氣設備檢查維護等多項關鍵任務。在時間緊、任務重的情況下,檢修車間科學統籌推進:組織人員認真學習檢修方案,精準落實各工序人員配置;堅持每日召開班前班后會,復盤當日工作進展,部署后續任務安排。
為保障檢修工作安全、高效、高質推進,電廠建立多部門協同監督機制。電廠負責人不定期對檢修現場進行抽查,安環科每日駐場開展安全監督,對發現的問題第一時間糾正、整改;生技科技術人員扎根一線,負責現場技術指導和質量驗收。
此次檢修嚴格落實標準化定置管理,全面提升現場可視化水平與文明施工規范。工作推進中,電廠堅持提前編制辦理工作票、高風險作業票,確保各項安全措施可控在控;通過每日班前班后會強化安全交底,讓作業人員明確任務目標、掌握操作要點,實現工期進度精準把控。檢修期間,技術團隊成功消除回油箱“低油位報警”缺陷,精準定位并解決機組運行中丟負荷、油混水動作報警等關鍵問題,徹底清除設備隱患。
經過全體檢修人員的共同努力,此次檢修任務如期圓滿完成,為槽漁灘電廠2026年實現安全穩定運行筑牢堅實基礎。
